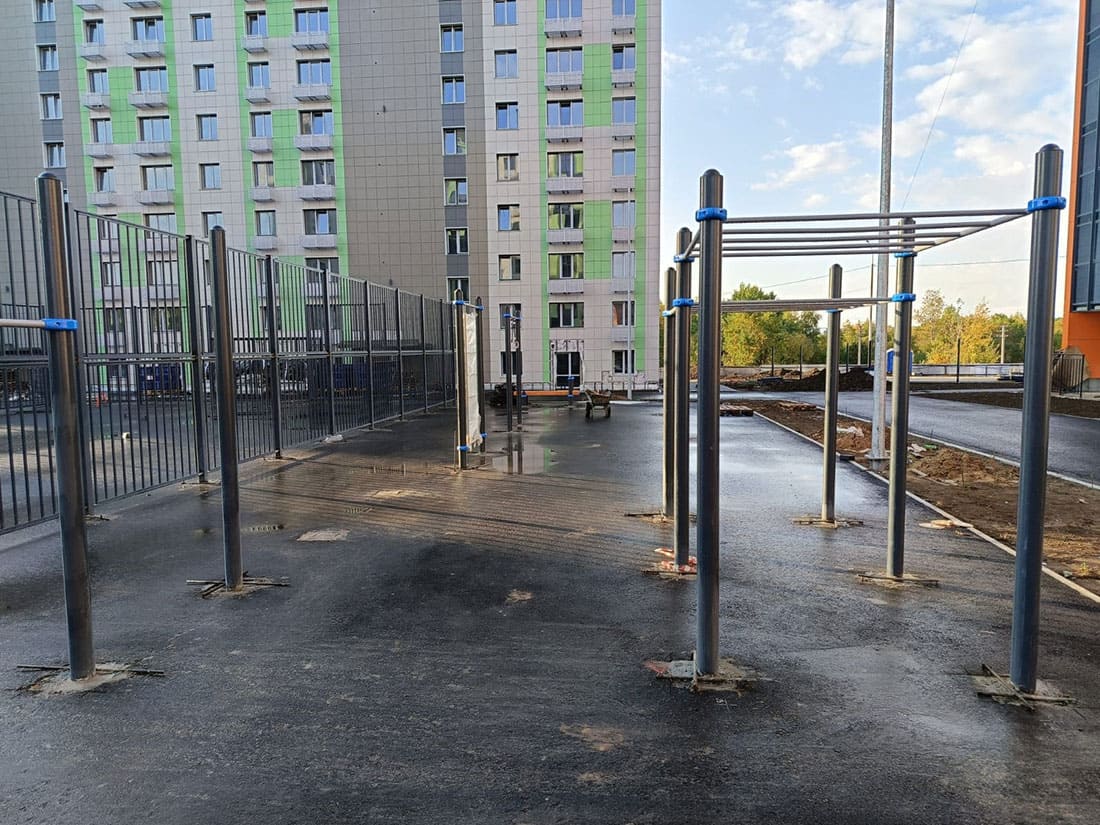

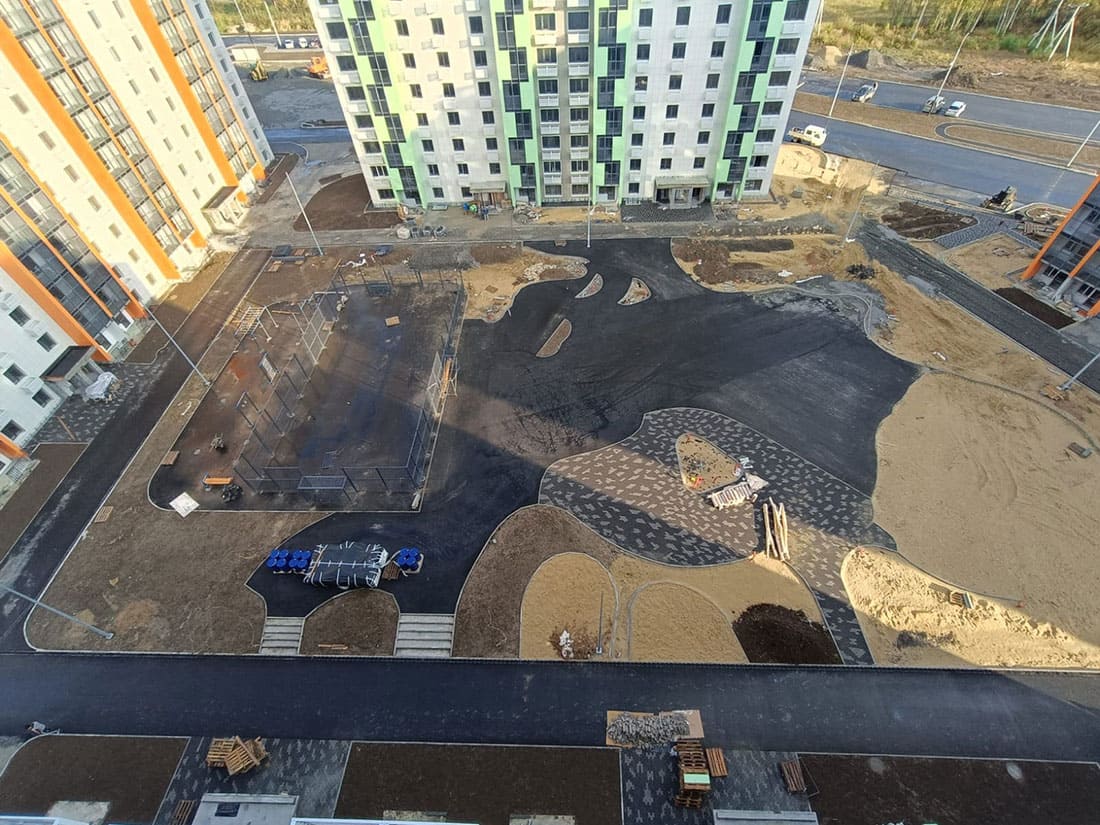

В субботу планируем укладывать второй слой асфальта, во дворе монтируется универсальная спортивная площадка, фундаменты под малые архитектурные формы, уложена брусчатка, выполнены работы про прокладке освещения, в понедельник если получится приступим к укладке первого слоя резинового покрытия на УСП.

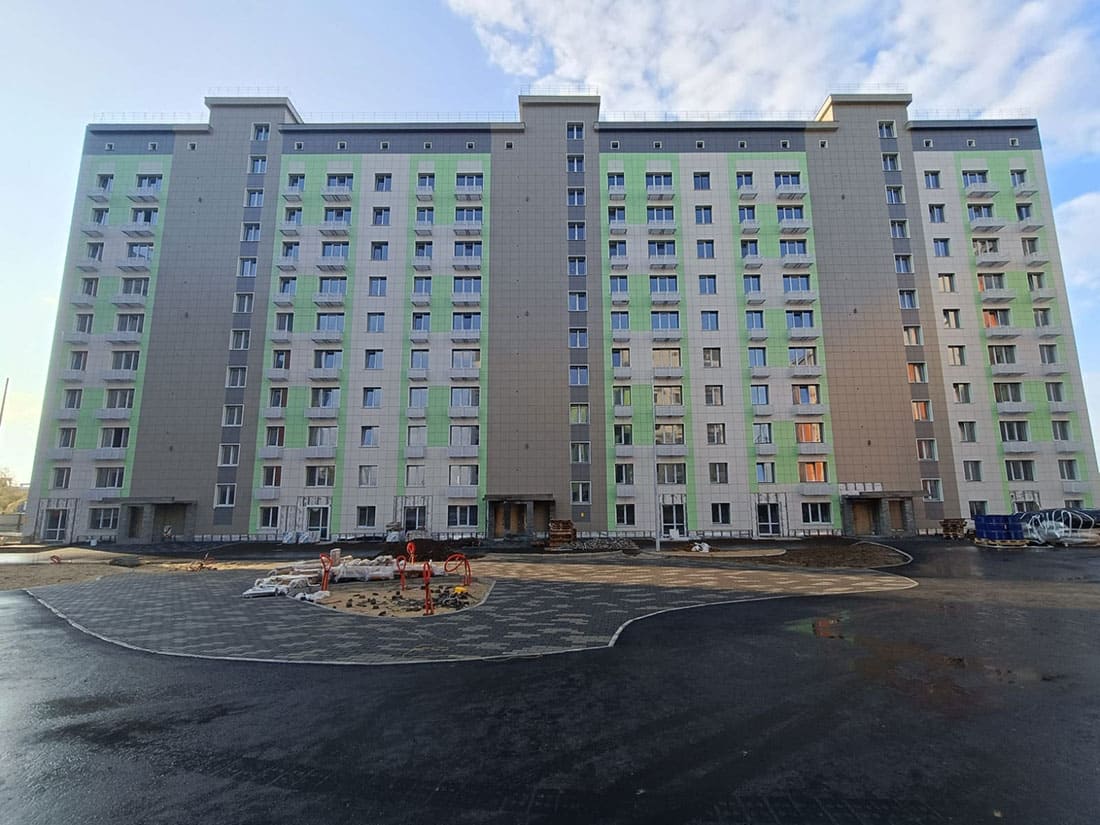

Дом 1 – монтаж фасадной системы (готовность 100 %); монтаж витражного остекления (готовность 100 %); кровля (готовность 100 %); сантехнические работы (готовность 100 %); устройство полу сухой стяжки (готовность 100 %); Монтаж лифтов (готовность 100%); Монтаж газовой линии (готовность 100%); Бетонирование плит входных групп (готовность 100%); Монтаж метал.конструкций входов лоджий (готовность 100%), Облицовка кирпичом мет.конструкций лоджий (готовность 100%); Облицовка кирпичом мет.конструкций входные группы подъезд (готовность 100%); электромонтажные работы (готовность 98%) слаботочные системы (готовность 75%); Отделочные работы (готовность 80%); Монтаж дверей (готовность 80%).

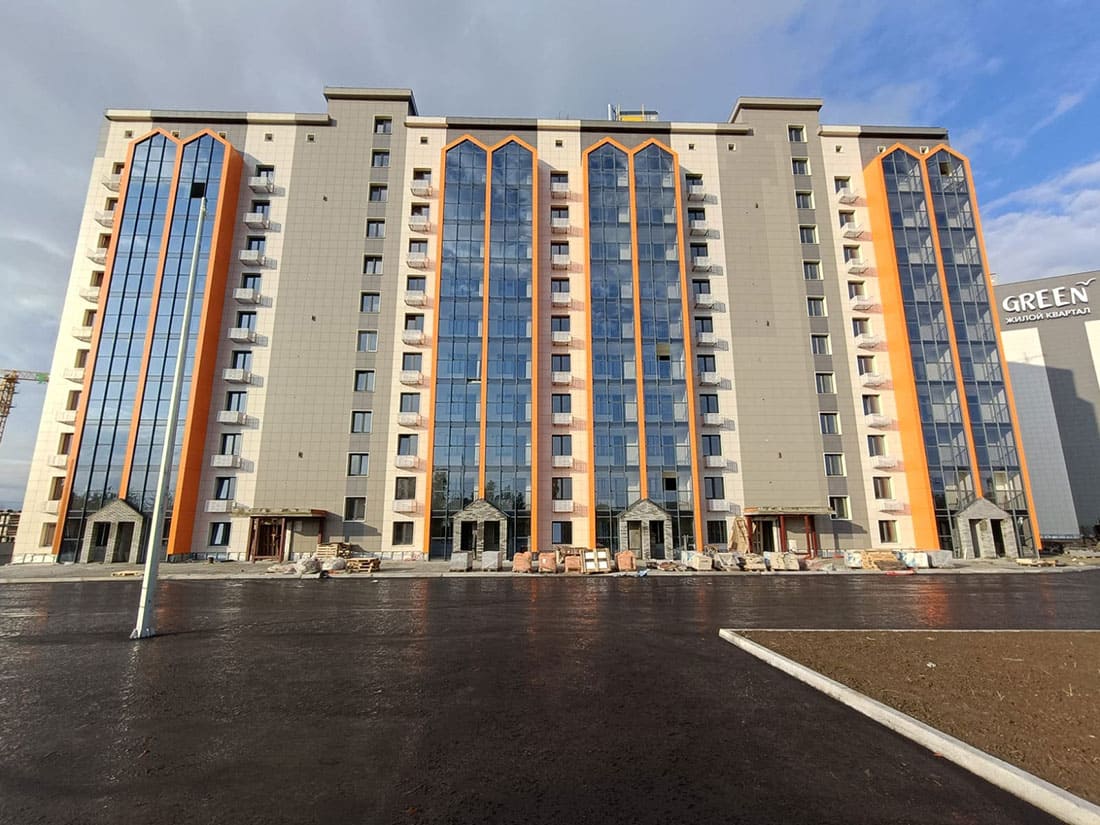

Дом 2 — монтаж фасадной системы (утепление готовность 100%); монтаж керамогранита (готовность 100%); устройство полу сухой стяжки ( готовность 100%); монтаж витражного остекления (готовность 100 %); монтаж оконных изделий (готовность 100%); кровля (готовность 100%); Монтаж лифтов (готовность 100%); Монтаж газовой линии (готовность 100%); бетонирование плит входных групп (готовность 100%); Монтаж метал.конструкций входов лоджий (готовность 100%); облицовка кирпичом мет.конструкций лоджий (готовность 100%); Монтаж композитных панелей лоджий (готовность 100%); сантехнические работы (готовность 95%); электромонтажные работы(готовность 80%); Отделочные работы (готовность 70%); монтаж дверей (готовность 60%); Слаботочные системы (готовность 60%).

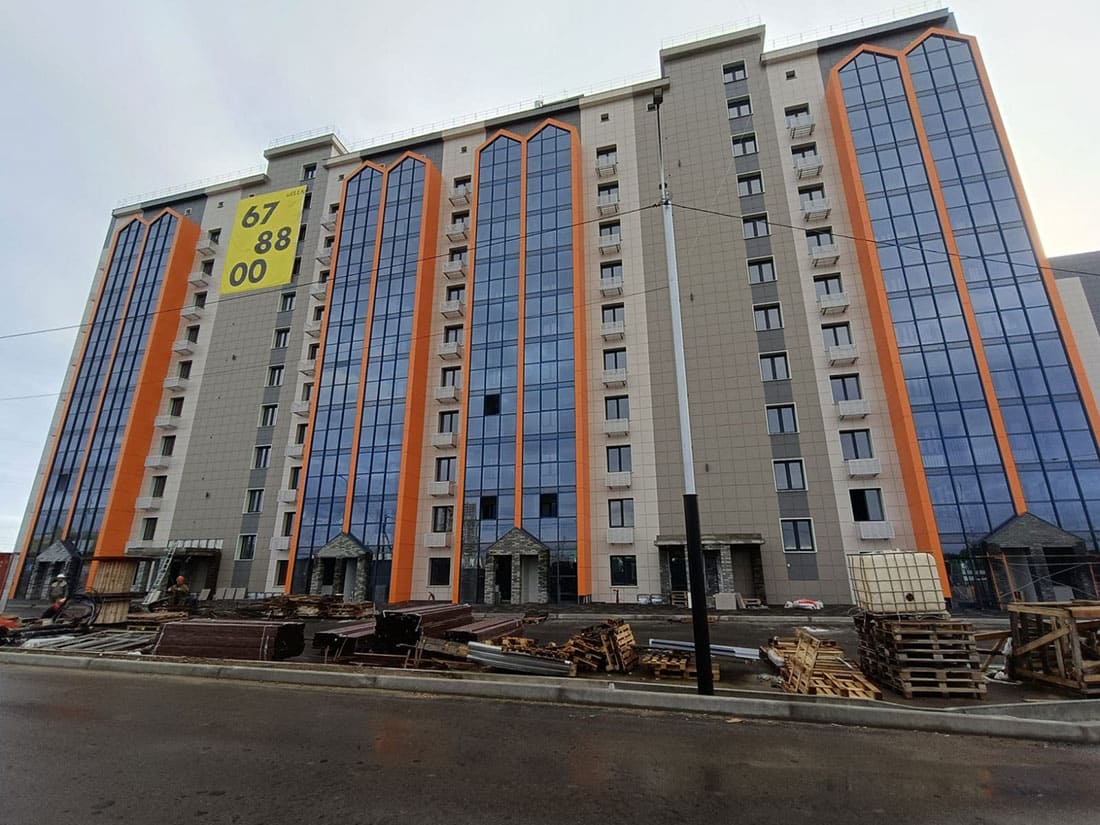

Дом 3 — монтаж оконных изделий (готовность 100 %); полу сухая стяжка (готовность 100 %); Монтаж фасадной системы (утепление готовность 100%); Монтаж лифтов (готовность 100%); Монтаж газовой линии (готовность 100%); Бетонирование плит входных групп (готовность 100%), Монтаж метал.конструкций входов лоджий (готовность 100%), Облицовка кирпичом мет.конструкций лоджий (готовность 100%); монтаж витража (готовность 98 %); электромонтажные работы (готовность 95%); сантехнические работы (готовность 95%); кровля (готовность 90%); монтаж керамогранита (готовность 90%); монтаж дверей (готовность 80%); Слаботочные системы (готовность 70%); Отделочные работы (готовность 50%).

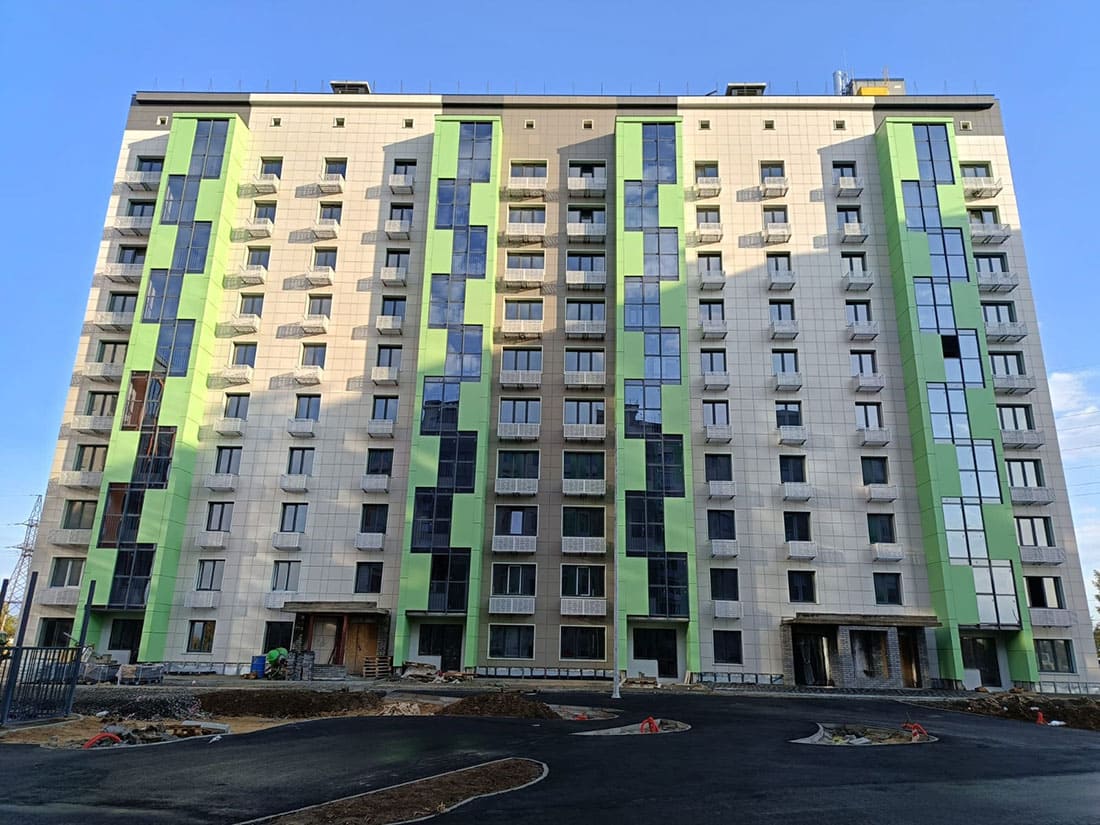

Дом 4 — монтаж фасадной системы (готовность 100%); монтаж витражного остекления (готовность 100%); устройство кровли (готовность 100%); сантехнические работы (готовность 100%); устройство полу сухой стяжки (готовность 100 %); Монтаж лифтов (готовность 100%); Монтаж газовой линии (готовность 100%), монтаж метал.конструкций входнов лоджии (готовность 100%); облицовка кирпичом мет.конструкций лоджий (готовность 100%); бетонирование плит входных групп (готовность 100%), облицовка кирпичом мет.конструкций входные группы подъезд (готовность 100%); электромонтажные работы (готовность 98%); монтаж дверей (готовность 97%); Отделочные работы (готовность 75%); Слаботочные системы (готовность 75 %).
